~ハイブリッド手法、4つの実践パターン~
物流拠点の課題は、企業によって千差万別だ。「契約満了が迫っているが、移転すべきか残るべきか判断できない」「使っていない倉庫スペースが発生しているが、どう活用すればいいか分からない」「老朽化した工場をどう再編すればいいか、糸口すら見えない」⸺。
こうした課題に対し、ハイブリッド手法はどのように機能するのか。ここでは、多くの企業で起こり得る「契約更新」「稼働率」「遊休地」「老朽化」という4つの典型的な課題をケース別に整理した。実名こそ出さないが、いずれも実際の支援現場から導き出された、普遍性の高い事例だ。自社の状況と照らし合わせながら読んでほしい。
CASE 1 移転か残留か━「Stay or Move」のデータドリブンな意思決定
■発生しうる経営課題:定期借家契約の満了が近づいているにもかかわらず、「残留して再契約すべきか」「移転して最適な拠点に移るべきか」の判断材料がなく、意思決定が後手に回ってしまう。
■ 解決アプローチ:まず「現状の倉庫に残留した場合」と「移転した場合」の2シナリオを並行して検討。残留の場合は、既存オーナーとの賃料増額抑制・減額・ペナルティ軽減の交渉を進める。移転の場合は、拠点立地分析をもとに最適エリアを特定し、候補物件の探索と条件交渉および、配送コスト試算を行う。両シナリオのコスト試算・定性的な比較検証(プロコン整理)を経て、データに基づく意思決定を実現する。
■ポイント:契約満了の1年半~2年前にプロジェクトをスタートすることが、十分な検討期間の確保と有利な条件交渉の両立に不可欠。「なんとなく更新」「なんとなく移転」では、最適な物流体制の構築ができない。
CASE 2 低稼働拠点の有効活用と「収益化」
■発生しうる経営課題:拠点の統廃合や業務縮小により、倉庫の一部スペースが低稼働ないしは未使用状態に。しかし賃貸借契約は継続中で、コストだけがかかり続けている。
■ 解決アプローチ:まず低稼働拠点の活用パターンを網羅的に整理。解約・一部解約・3PLへのマスター転貸・スペース分割活用・業務委託見直し・在庫の外部倉庫移転などの有効活用案を提示し、それぞれの期待効果と実現可能性を試算・精査。また、契約期間中であっても、オーナーとの賃貸条件交渉によって賃料削減や解約条件の緩和を引き出すことが可能なケースも。

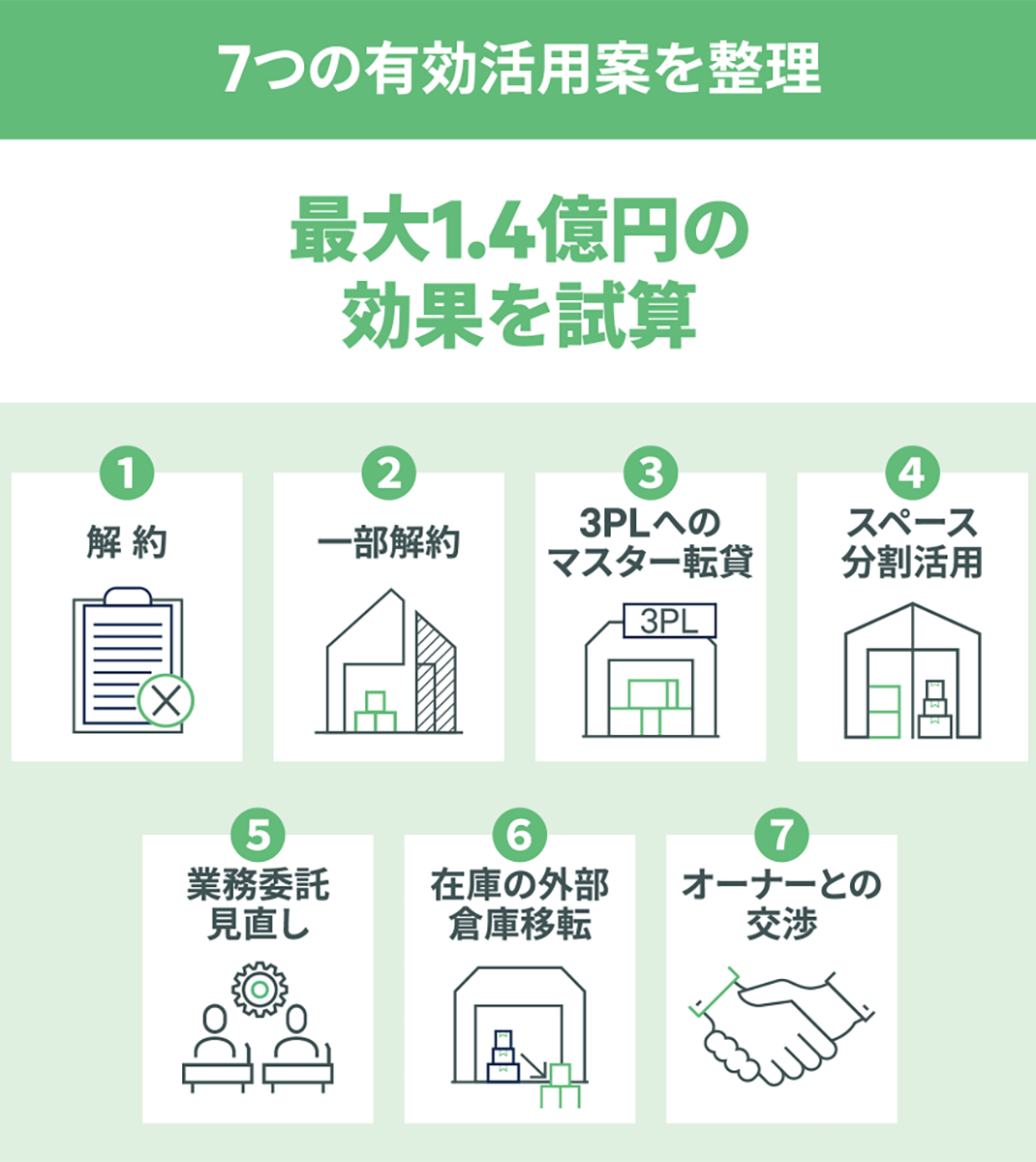

■ポイント:「契約中だから何もできない」と諦めてしまう企業は多い。しかし実際には、期待効果最大1.4億円という試算が示すように、低稼働拠点にも十分な改善余地が眠っている。まず「7つの選択肢を俎上に載せる」ことが、最初の一歩。
CASE 3 工場遊休地の価値最大化━開発と集約の同時実現
■発生しうる経営課題: 工場敷地内に使われていない更地がある。また、複数の外部倉庫に分散して在庫を保管しており、管理コストや輸送コストが膨らんでいる。

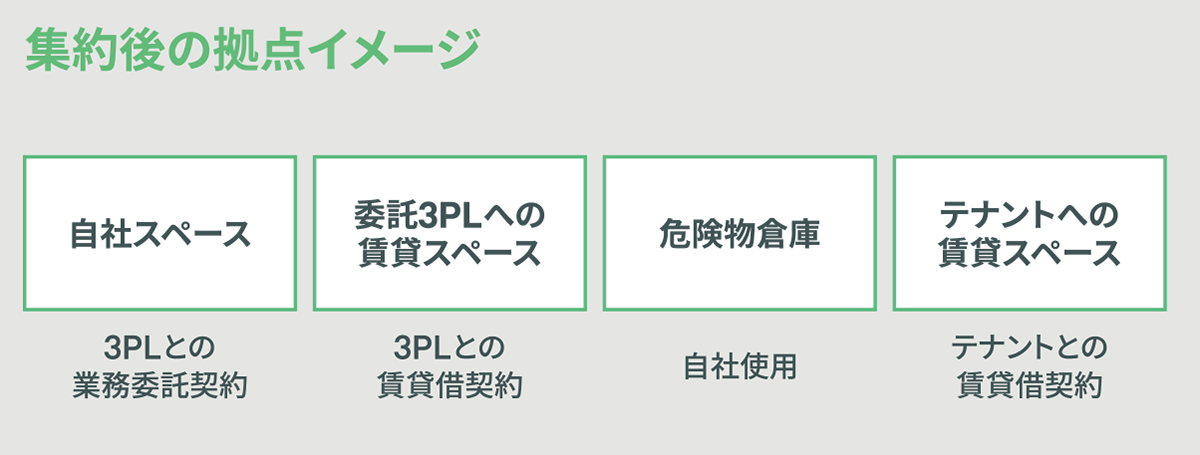

■ 解決アプローチ: 自社工場の敷地内の遊休地に新倉庫を新築し、点在していた複数拠点を1カ所に集約統合。統合後の物流業務は3PLコンペによって最適なパートナーを選定・委託。さらに容積に余裕を持たせた施設設計によって、テナントへの賃貸スペースも確保し、倉庫が「収益を生む不動産」へと変貌する。危険物倉庫など特殊な法令遵守の対応も検討。
■ポイント: 「工場の敷地は製造のためだけに使う」という固定観念を捨てることが出発点。CRE戦略の視点を持つことで、遊休地がコスト削減と収益創出を同時に実現する戦略拠点へと生まれ変わる。
CASE 4 老朽化拠点の再編と残された不動産の最適化
■発生しうる経営課題:借地上に複数棟の自社施設(工場・倉庫・オフィスなど)を保有しているが、工場の老朽化や事業のスリム化に伴い、現状の規模感を維持することが難しくなっている。

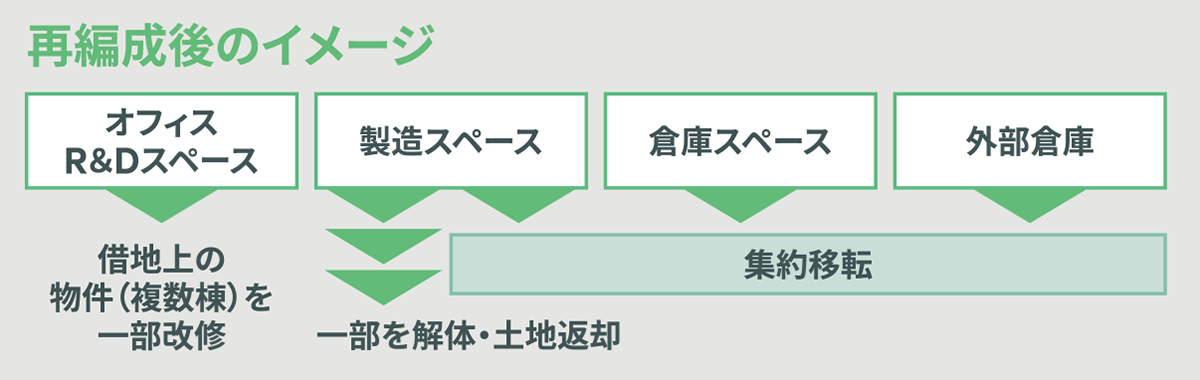

■ 解決アプローチ:フィージビリティスタディを実施し、「どの機能を残し、どの機能を集約・移転させるか」の方向性を決定する。その後、建物の約2/3を解体して借地を地主に返却。残る1/3は改修し、R&Dスペース・オフィス機能に対応。製造スペースの一部・倉庫スペース・外部倉庫は1カ所に集約移転し、運用効率を高める。このプロセスでは、解体・改修工事、オフィス改革、物件探索とオーナー交渉、倉庫レイアウト設計など複合的な施策が必要に。
■ポイント:「老朽化=建て替え」という発想ではなく、「どの機能が本当に必要か」を問い直すことが重要。スリム化によって生まれた借地返却コスト削減効果と、集約による運用効率の向上が同時に実現。
掲載写真はイメージであり、実際の事例を撮影したものではありません。
