2022年~東京オフィスビル竣工予定MAP【2019年版】

都市・物件特集
更新日 : 2022年06月22日掲載日 : 2019年01月23日
オフィス

これからどうなる?東京オフィスビル竣工マップ。
2022年~竣工予定のビル群をプロット。

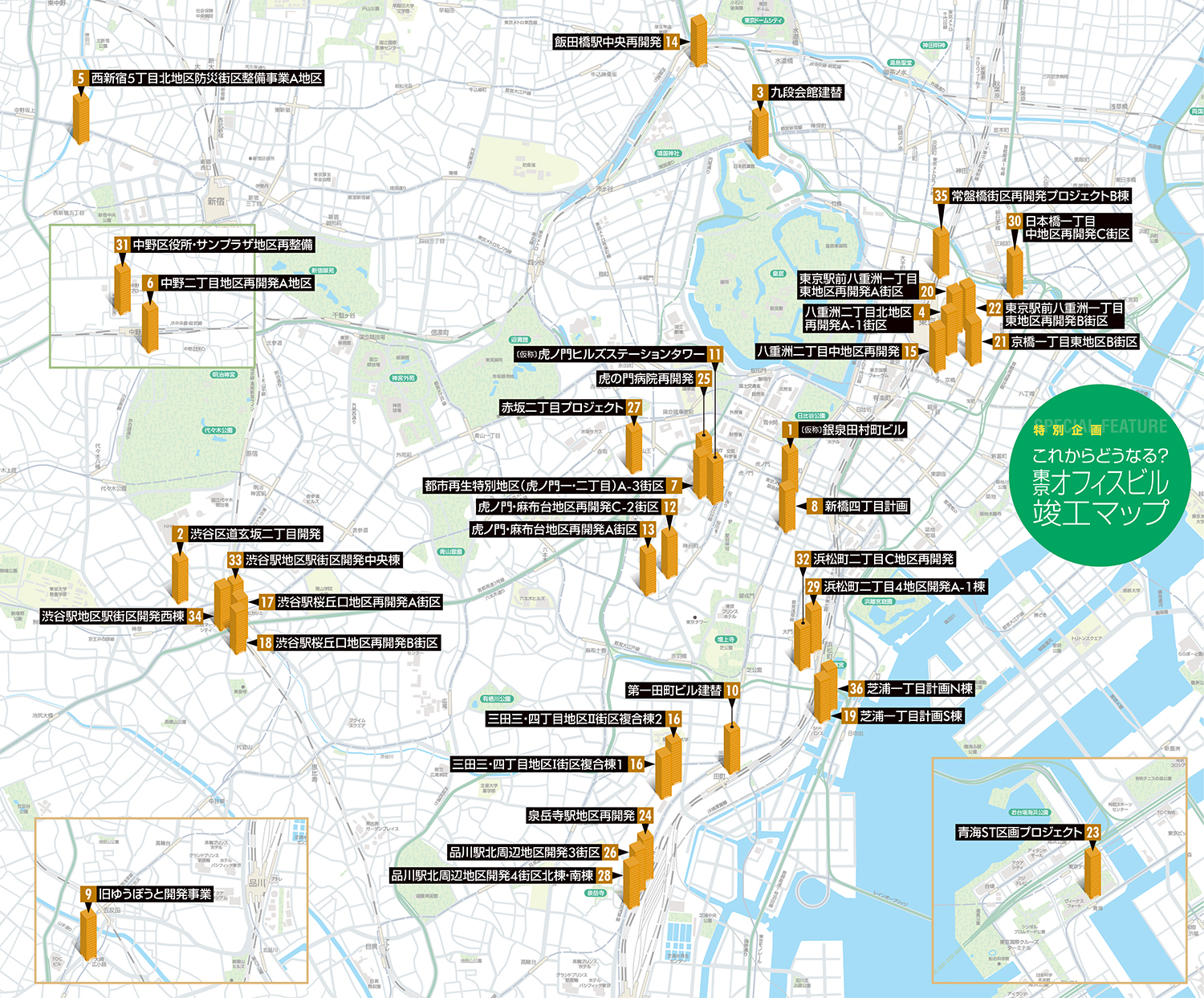

No ビル名 竣工年月 地下/地上 延床面積 基準階面積
1 (仮称)銀泉田村町ビル 2022年4月 B1F/11F 2,400坪 140坪
2 渋谷区道玄坂二丁目開発 2022年4月 B1F/28F 12,400坪
3 九段会館建替 2022年7月 B3F/17F 20,600坪
4 八重洲二丁目北地区再開発A-1街区 2022年8月 B4F/45F 83,900坪
5 西新宿5丁目北地区防災街区整備事業A地区 2022年秋 B2F/35F
6 中野二丁目地区再開発A地区 2022年12月 -/20F
7 都市再生特別地区(虎ノ門一・二丁目)A-3街区 2022年度 B1F/12F 2,400坪
8 新橋四丁目計画 2022年度 B2F/14F 7,900坪
9 旧ゆうぽうと開発事業 2022年度 20,000坪
10 第一田町ビル建替 2022年度 39,600坪
11 (仮称)虎ノ門ヒルズステーションタワー 2022年度
12 虎ノ門・麻布台地区再開発C-2街区 2023年3月 B3F/8F 8,600坪
13 虎ノ門・麻布台地区再開発A街区 2023年3月 B5F/65F 135,800坪
14 飯田橋駅中央再開発 2023年3月
15 八重洲二丁目中地区再開発 2023年5月 114,900坪
16 三田三・四丁目地区Ⅰ・Ⅱ街区複合棟1・2 2023年度 B3F/42F 59,300坪
B1F/6F 2,200坪
17 渋谷駅桜丘口地区再開発A街区 2023年度 B4F/39F 55,900坪
18 渋谷駅桜丘口地区再開発B街区 2023年度 B2F/29F 20,900坪
19 芝浦一丁目計画S棟 2023年度 B5F/46F 166,400坪
※開発全体
20 東京駅前八重洲一丁目東地区再開発A街区 2024年3月 B3F/11F 3,600坪
21 京橋一丁目東地区B街区 2024年3月 B3F/28F 30,700坪 750坪
22 東京駅前八重洲一丁目東地区再開発B街区 2024年3月 B4F/54F 69,000坪
23 青海ST区画プロジェクト 2024年度 B2F/23F 24,000坪
24 泉岳寺駅地区再開発 2024年度 33,300坪
25 虎の門病院再開発 2024年度 B2F/38F 54,400坪
26 品川駅北周辺地区開発3街区 2024年度 B5F/31F 63,800坪
27 赤坂二丁目プロジェクト 2024年度 B3F/43F 66,500坪
28 品川駅北周辺地区開発4街区北棟・南棟 2024年度 B3F/30F 139,100坪
29 浜松町二丁目4地区開発A-1棟 2025年12月 B3F/39F 83,600坪
30 日本橋一丁目中地区再開発C街区 2025年度 B5F/51F 119,500坪
31 中野区役所・サンプラザ地区再整備 2025年度
32 浜松町二丁目C地区再開発 2026年 3月 B3F/47F
33 渋谷駅地区駅街区開発中央棟 2027年 B2F/10F 83,500坪
※開発全体
34 渋谷駅地区駅街区開発西棟 2027年 B5F/13F 83,500坪
※開発全体
35 常盤橋街区再開発プロジェクトB棟 2027年度 B5F/61F 148,200坪
36 芝浦一丁目計画N棟 2029年度 B5F/47F 166,400坪
※開発全体
上記内容は 「BZ空間」2018冬季号 掲載記事
です。本ページへの転載時に一部加筆修正している場合がございます。
